A1 Luterbach-Härkingen 6-Streifen-Ausbau: Neue Verkehrsführung in Egerkingen bringt Entlastung

Eine neue Verkehrsführung beim Anschluss Egerkingen wird ab Ende Mai 2026 schrittweise in Betrieb genommen und bringt eine Entlastung für das Dorf.

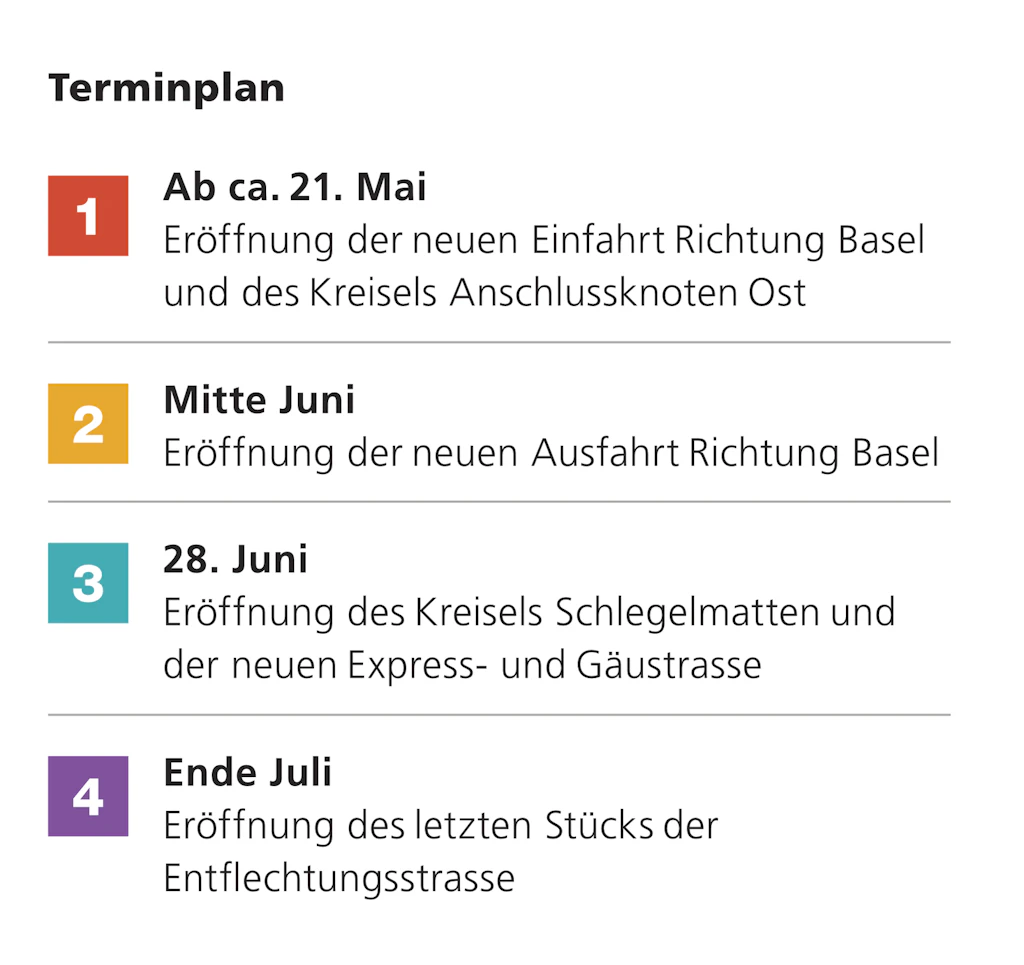

Die Inbetriebnahme erfolgt in vier Etappen: Ab dem 21. Mai 2026 werden die neue Einfahrt Richtung Basel sowie der Kreisel Anschlussknoten Ost eröffnet. Mitte Juni folgt die neue Ausfahrt Richtung Basel. Am 28. Juni werden der Kreisel Schlegelmatten sowie die neue Express- und Gäustrasse dem Verkehr eröffnet. Ende Juli wird das letzte Teilstück der Entflechtungsstrasse in Betrieb genommen.

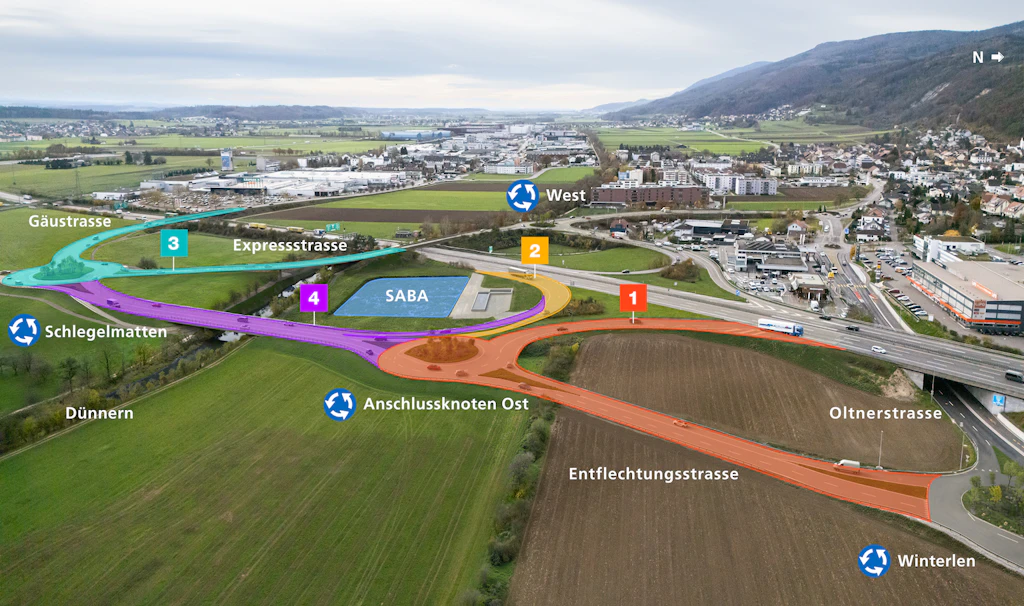

Mit der neuen Verkehrsführung wird der Verkehr zwischen Olten und dem Anschluss Egerkingen sowie Richtung Härkingen / Gäupark künftig über die Entflechtungsstrasse geführt. Dadurch wird insbesondere der östliche Dorfteil vom Durchgangsverkehr entlastet.

Die Bauarbeiten beim Anschluss Egerkingen dauern über die Inbetriebnahme hinaus an. Bis voraussichtlich Mitte 2027 folgen unter anderem der Rückbau nicht mehr benötigter Strassenabschnitte, die Fertigstellung der Strassenabwasserbehandlungsanlage (SABA), der Bau des Kreisels West sowie Renaturierungsarbeiten an der Dünnern.

Witterungs- und bauablaufbedingte Terminverschiebungen können nicht ausgeschlossen werden.

Zofingen, 15. Mai 2026

Bundesamt für Strassen ASTRA

Filiale Zofingen
Brühlstrasse 3
4800 Zofingen
